Notre Méthodologie Éprouvée en 6 Étapes Clés
Étape 1 : Analyse de Faisabilité Technique et Réglementaire
Tout projet de surélévation débute obligatoirement par une étude de faisabilité approfondie menée par nos ingénieurs structures et nos architectes. Cette phase cruciale détermine si votre maison peut techniquement supporter un étage supplémentaire sans risque structurel. Nous procédons à des relevés précis, analysons les fondations existantes, évaluons la capacité portante des murs, et identifions les éventuels renforcements nécessaires.
Parallèlement, nous vérifions méticuleusement la conformité de votre projet avec le Plan d'Affectation Communal applicable à votre parcelle. Chaque commune vaudoise dispose de règlements spécifiques concernant la hauteur maximale autorisée, les distances aux limites de propriété, les coefficients d'occupation du sol, et les prescriptions esthétiques. Notre connaissance approfondie de ces réglementations communales nous permet d'optimiser votre projet dès la conception pour maximiser les chances d'approbation.
Cette première étape inclut également une analyse financière détaillée avec plusieurs scénarios budgétaires. Nous vous présentons différentes options techniques et architecturales, chacune chiffrée précisément, afin que vous puissiez prendre une décision éclairée. Nos clients apprécient particulièrement cette transparence qui évite les mauvaises surprises en cours de chantier. L'étude de faisabilité représente un investissement de 2'500 à 5'000 francs, montant intégralement déduit du prix global si vous nous confiez la réalisation du projet.
Étape 2 : Conception Architecturale et Élaboration du Dossier de Permis
Une fois la faisabilité confirmée, notre bureau d'architecture développe les plans définitifs de votre surélévation. Cette phase créative transforme vos besoins et aspirations en dessins techniques précis et en visualisations 3D photoréalistes. Nous accordons une attention particulière à l'intégration harmonieuse du nouvel étage avec l'architecture existante, tout en explorant des solutions innovantes pour maximiser la lumière naturelle et les vues panoramiques.
Notre approche collaborative vous implique à chaque validation importante. Nous organisons des réunions de travail régulières où vous pouvez commenter, ajuster et affiner le projet jusqu'à obtenir exactement la configuration souhaitée. Cette méthodologie itérative garantit votre satisfaction tout en maintenant le calendrier global du projet. Les modifications mineures restent comprises dans notre prestation, tandis que les changements majeurs font l'objet d'avenants transparents et documentés.
Parallèlement aux plans architecturaux, nous constituons le dossier complet de demande de permis de construire. Ce document administratif complexe comprend les plans cadastraux, les coupes techniques, les façades détaillées, l'étude d'impact environnemental, les calculs énergétiques selon les normes CECB, et tous les justificatifs requis par la commune. Notre expérience dans le canton de Vaud nous permet de soumettre des dossiers complets et conformes qui accélèrent significativement les délais d'instruction, généralement compris entre 2 et 4 mois selon les communes.
Étape 3 : Sélection des Matériaux et Définition du Système Constructif
Le choix des matériaux constitue une décision stratégique qui influence directement la performance, la durabilité, le coût et l'esthétique de votre surélévation. Notre expertise nous permet de vous guider vers les solutions techniques les plus adaptées à votre situation spécifique.
L'ossature bois représente aujourd'hui notre recommandation privilégiée pour environ 70% de nos chantiers de surélévation. Ce matériau présente des avantages considérables : légèreté structurelle réduisant les charges sur les fondations existantes, rapidité de mise en œuvre avec préfabrication en atelier, excellentes performances thermiques naturelles, et bilan carbone favorable. Les modules préfabriqués permettent un montage en quelques jours seulement, limitant drastiquement les nuisances pour le voisinage. Le coût au mètre carré pour une surélévation en ossature bois oscille entre 2'200 et 2'800 francs incluant l'isolation haute performance et le parement extérieur.
La construction en béton conserve sa pertinence pour certaines configurations spécifiques, notamment lorsque l'immeuble existant présente déjà une structure en béton armé ou lorsque la réglementation acoustique impose des performances d'isolation phonique élevées. Le béton offre une masse thermique supérieure, appréciable pour le confort d'été, ainsi qu'une grande liberté de formes architecturales. Cependant, son poids nécessite systématiquement un renforcement conséquent des fondations, et la durée de chantier s'allonge en raison du temps de séchage incompressible. Le budget pour une surélévation béton se situe entre 2'700 et 3'800 francs le mètre carré.
Les structures métalliques modulaires séduisent une clientèle recherchant une esthétique contemporaine assumée et des délais de réalisation ultra-courts. Nous avons développé un partenariat avec des fabricants suisses spécialisés dans les modules métalliques préfabriqués, permettant des chantiers express de 6 à 10 semaines seulement. Cette solution technique convient particulièrement aux projets de création de studios indépendants ou de bureaux professionnels. L'investissement s'établit entre 2'900 et 4'000 francs par mètre carré selon le degré de finition et les équipements intégrés.
Étape 4 : Obtention du Permis de Construire et Finalisation Administrative
Le processus d'autorisation dans le canton de Vaud suit un parcours administratif précis que nous maîtrisons parfaitement. Après dépôt du dossier complet auprès du service de l'urbanisme communal, une phase de mise à l'enquête publique de 30 jours s'ouvre obligatoirement. Durant cette période, votre projet est affiché sur la parcelle et consultable par tout citoyen souhaitant formuler des observations ou oppositions.
Notre rôle ne se limite pas au dépôt du dossier. Nous assurons un suivi proactif de l'instruction, répondons rapidement aux éventuelles demandes de compléments, et gérons les relations avec l'administration communale. En cas d'opposition de voisinage, situation relativement rare mais non inexistante, nous intervenons pour faciliter le dialogue et trouver des solutions amiables évitant les procédures contentieuses coûteuses et chronophages.
Parallèlement aux autorisations de construire, nous coordonnons les démarches spécifiques liées à l'amélioration énergétique. Si votre projet intègre des panneaux solaires ou atteint certains seuils de performance thermique, nous constituons les dossiers de demande de subventions auprès du Programme Bâtiments Vaud. Ces aides financières peuvent représenter entre 5'000 et 35'000 francs selon l'ampleur des mesures énergétiques, réduisant significativement votre investissement global. Nous maximisons systématiquement ces opportunités de financement pour optimiser la rentabilité de votre projet.
Étape 5 : Réalisation du Chantier avec Coordination Globale
Une fois toutes les autorisations obtenues, la phase de réalisation peut débuter selon un planning précis établi conjointement. Notre maîtrise d'œuvre coordonne l'ensemble des corps de métier intervenant successivement ou simultanément sur le chantier : charpentiers, couvreurs, maçons, électriciens, plombiers, chauffagistes, et entreprises de finition.
La première étape physique consiste en la dépose méticuleuse de la toiture existante, opération délicate requérant une bâche de protection pour éviter les infiltrations en cas d'intempéries. Nous planifions systématiquement cette intervention durant les périodes météorologiques favorables et maintenons une capacité de bâchage d'urgence 24h/24. Le démontage s'effectue généralement en 2 à 5 jours selon la surface et la complexité de la charpente.
Ensuite intervient la phase cruciale de renforcement structurel si nécessaire. Nos ingénieurs supervisent personnellement la pose des éléments de reprise de charges, l'injection éventuelle de résine dans les fondations, ou la création de nouveaux points d'appui. Cette étape invisible mais fondamentale garantit la sécurité et la pérennité de l'ensemble. Simultanément, nous procédons à l'élévation des murs porteurs sur la hauteur souhaitée, généralement réalisée en maçonnerie traditionnelle jusqu'au niveau du plancher du nouvel étage.

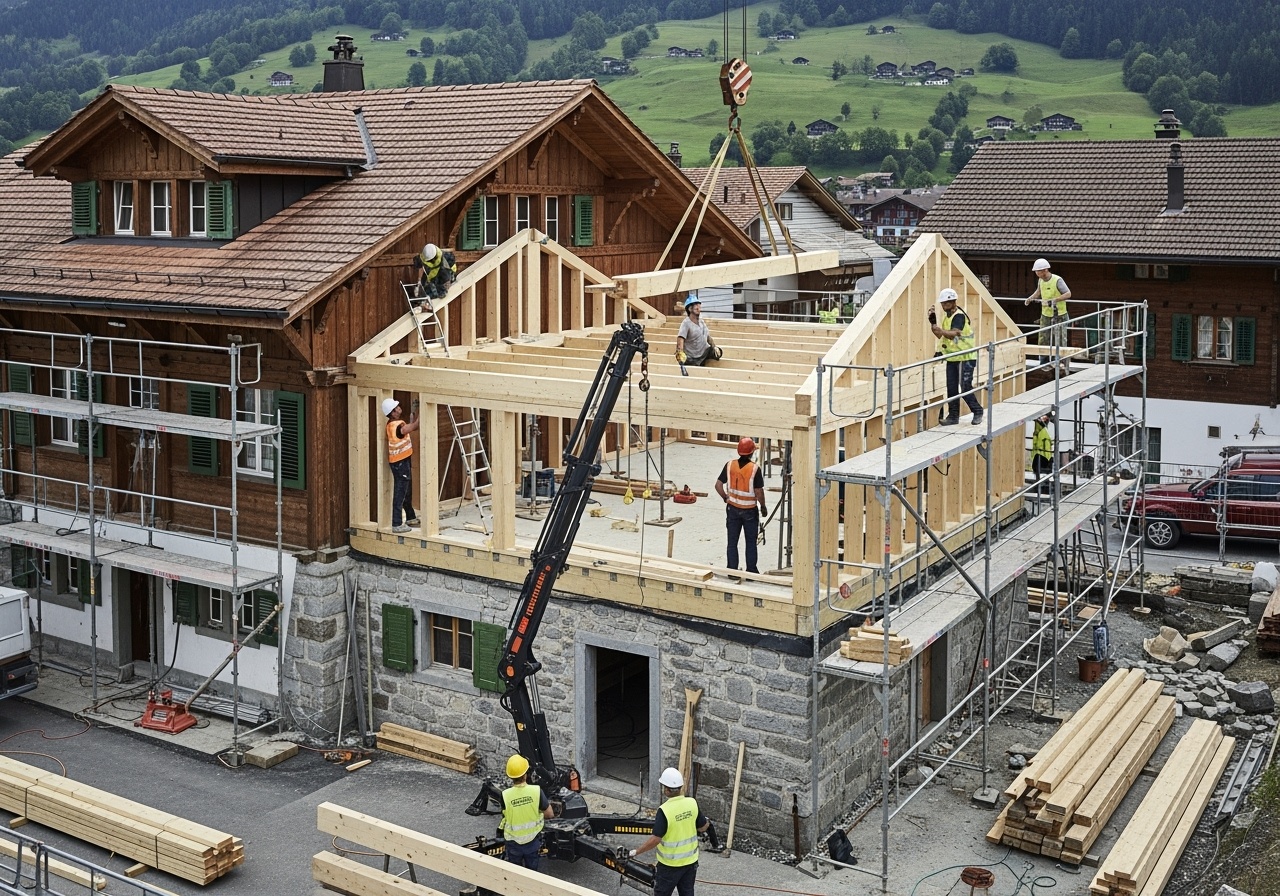

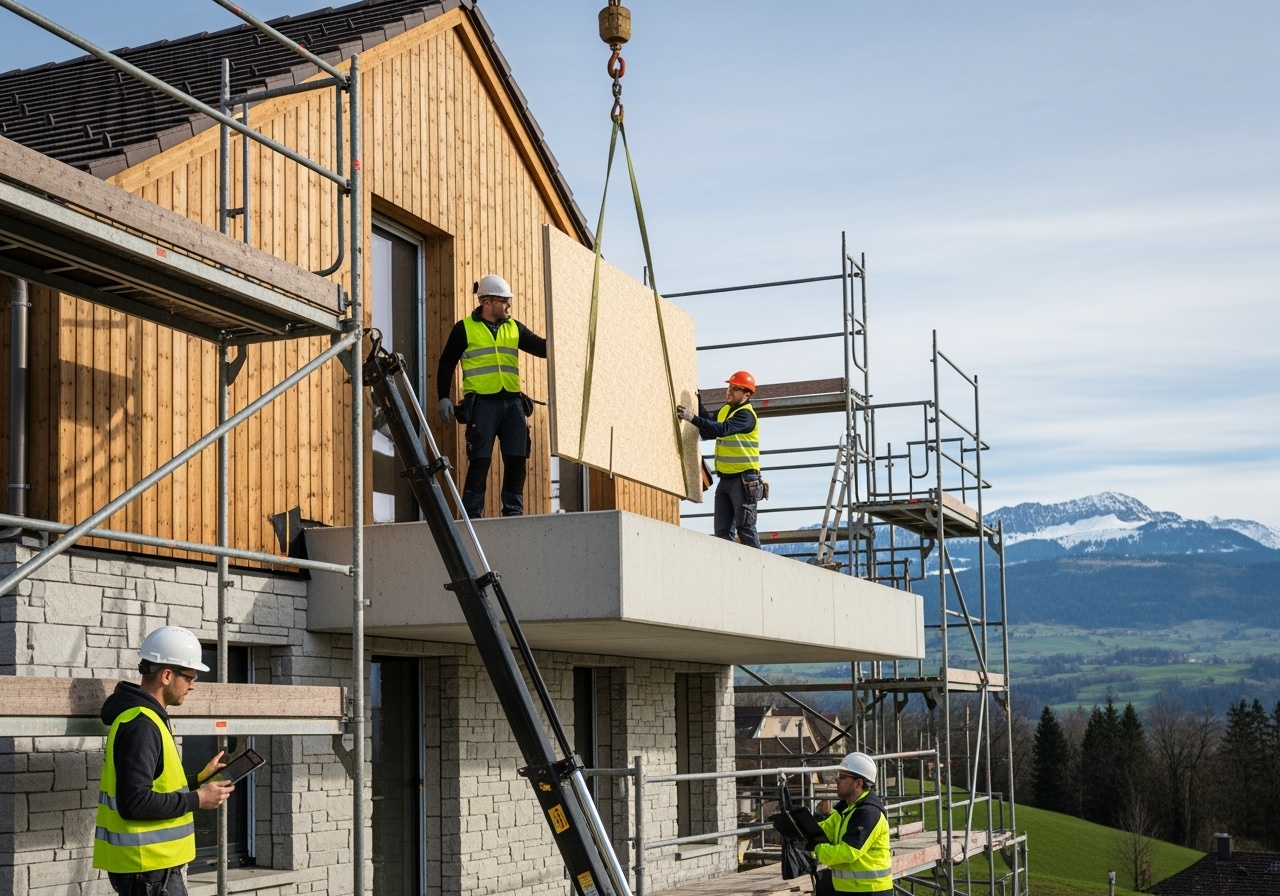

Le montage de la structure proprement dite varie considérablement selon le système constructif choisi. Pour l'ossature bois préfabriquée, l'assemblage des modules s'effectue en 3 à 7 jours avec l'intervention d'une grue mobile. Pour le béton coulé, les délais s'étendent à 4 à 6 semaines incluant coffrage, ferraillage, coulage et séchage. Les structures métalliques modulaires se positionnent en 2 à 4 jours, offrant le meilleur ratio rapidité-performance.
La nouvelle toiture se pose ensuite selon les techniques contemporaines garantissant étanchéité et isolation optimales. Nous privilégions les systèmes multicouches avec pare-vapeur, isolation épaissie (20 à 30 cm selon les performances visées), et membrane d'étanchéité haute résistance. L'intégration de panneaux solaires s'effectue directement durant cette phase pour une parfaite intégration technique et esthétique. Les finitions extérieures (bardage, crépissage, menuiseries) transforment progressivement votre maison en révélant son nouveau visage architectural.
Étape 6 : Finitions Intérieures et Réception du Chantier
La dernière phase concerne l'aménagement intérieur du nouvel espace créé. Nos équipes interviennent pour la pose des cloisons, l'installation des réseaux électriques et sanitaires, la réalisation des revêtements de sols et muraux, ainsi que la pose des menuiseries intérieures et des équipements de salle de bains ou cuisine si prévus.
Nous accordons une attention particulière à la jonction entre l'ancien et le nouveau, zone sensible où la qualité d'exécution se révèle cruciale. L'escalier d'accès au nouvel étage constitue souvent un élément architectural fort que nous concevons comme un véritable atout esthétique et fonctionnel. Selon vos préférences, nous proposons des escaliers droits, tournants, hélicoïdaux, en bois, métal, béton ou combinaisons de matériaux pour créer une transition élégante et cohérente.
La réception du chantier s'organise en deux temps. D'abord une réception provisoire où nous inspectons minutieusement l'ensemble des travaux, établissons une liste des réserves éventuelles, et validons la conformité technique et esthétique. Les entreprises disposent alors d'un délai pour corriger les imperfections mineures identifiées. La réception définitive intervient généralement 6 à 12 mois après, période de garantie durant laquelle nous restons à votre disposition pour tout ajustement nécessaire. Nous vous remettons l'ensemble des documents techniques, certificats de conformité, plans récolement, et guides d'entretien pour les équipements installés.
